一、 设计所需的资料
(1)1∶∶500~1∶2000比例的矿区地质地形图。
(2)竖井工程地质勘察报告。
(3)开拓系统纵投影图及采矿阶段平面图。
(4)井口工业场地总平面图。
(5)当地的气象资料。最大年降雨量、最高洪水位、冻结深度、最大风速及主导风向、最高(低)气温、地震烈度等。
(6)井筒用途、服务年限、井筒提升高度以及该井筒是否延深等。
(7)井筒内提升容器(罐笼、箕斗)、管缆的规格尺寸以及其数量和布置要求、井口机械基础布置(摇台、推车机、阻车器及箕斗装载设施等)。
(8)井筒通过的最大风速、最大件和长材料的规格。
(9)井颈内预留孔(洞)位置及规格、井架(塔)在最不利荷载作用下的支座反力及支座基础图(螺栓规格、数量及位置)。
(10)井筒预埋件、其他设施(装载设施、粉矿回收设施等)。
(11)当地材料供应情况及材料来源。
二、设计相关要求
对工程地质、水文地质的勘察要求: 一般要求 在井筒施工图设计之前,一般应打竖井工程钻,并按竖井工程钻任务书要求提交工程地质及水文地质勘察报告。 当具下列条件之一时,可考虑不打检查钻孔,但应提交工程地质勘察报告∶
(1)已有勘探资料查明竖井穿过岩层的工程地质和水文地质条件简单;
(2)井筒周围25m范围内已有钻孔,并有符合检查钻孔要求的工程地质和水文地质资料;
(3)矿区已有生产矿井,已取得了工程地质和水文地质资料及其变化规律。
钻孔的布置和技术要求钻孔布置∶
钻孔布置∶
(1)当水文地质条件简单、涌水量较小时,可以在井筒圆周范围内布置检查钻孔;
(2)水文地质条件中等时,在距井筒中心10-25m范围内布置一个检查钻孔,当两个井筒相距较近不大于 50m时,可在两井筒中间布置钻孔;
(3)水文地质条件复杂时,检查钻孔数目及布置应根据具体条件确定;
(4)专为探测溶洞或施工特殊需要的检查钻孔,可布置在井筒圆周范围内,但任何情况不得布置在井底车场巷道的上方。

水位地质条件分类
检查钻孔技术要求∶
(1)竖井检查钻孔的终孔深度应大于井筒设计深度3~5m,终孔直径应满足要求;
(2)检查钻孔每钻进20~30m 应测斜一次,测出该钻孔的倾角、方位角、钻孔的偏斜率,偏斜率应控制在1.5%以内;
(3)应全孔取芯,其采取率在土层中和岩层中应不小于75%,在砂层、破碎带、软弱夹层和溶洞充填物中不宜小于60%,并应用物探测井法测定层位;
(4)检查钻孔应做好简易水文观测工作,对各主要含水层(组)应分层进行抽水试验,每次抽水最后一次水位降低时,采取水质分析样,同时测定水温和气温;
(5)钻进结束后,除施工过程中需要利用的钻孔外,均应用不低于MI00水泥砂浆封堵严密,并设置永久性标志。

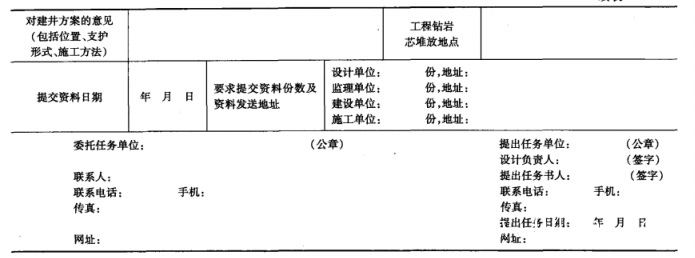

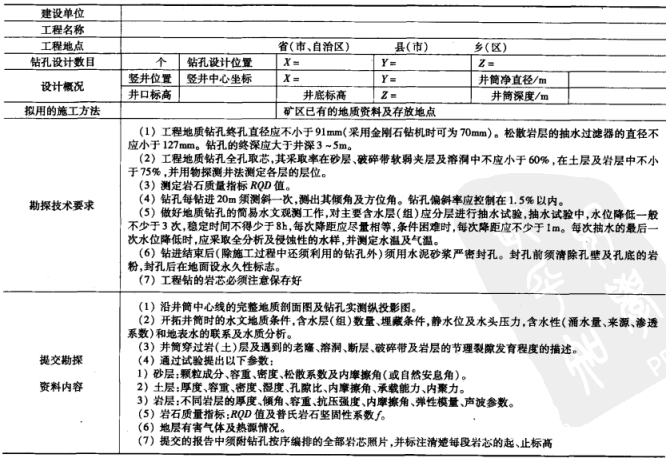

竖井工程地质勘探钻任务书
